深城检测告诉您混凝土墙柱根部如何防漏浆?就这么简单!

发布者: 发布时间:2024-07-05 浏览者:311

建筑工程中,剪力墙及框柱下脚吊空、烂根、漏浆现象,根部出现变形、移位现象等质量通病多见,严重影响结构及观感质量。

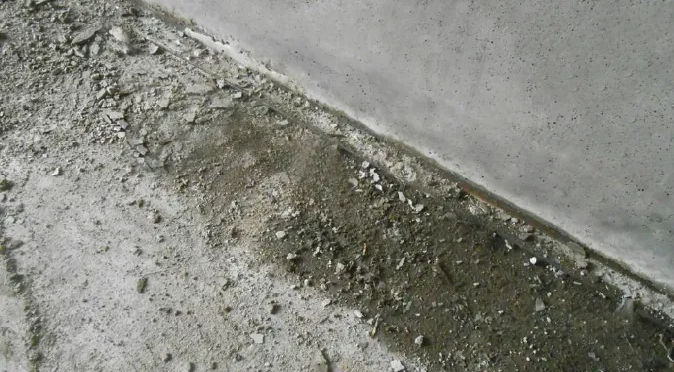

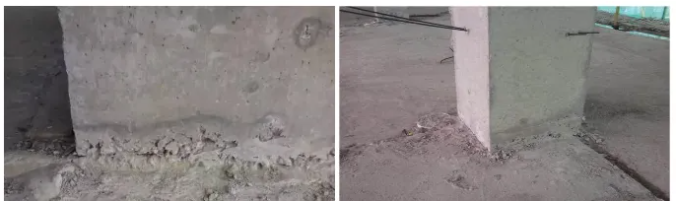

根部漏浆通病

根部防漏浆施工工艺


基层清理→定位放线→角钢预先钻孔→根部橡塑薄板垫脚→钢钉与角钢组合固定→夹档放置混凝土撑块→墙柱合模加固→混凝土浇捣完成→墙柱拆模→起钉移除角铁并清理→角铁涂刷脱模剂→验收


01
清理及定位


楼面基层清理完成后,对剪力墙柱进行定位放线,含两侧20cm控制线





02
角钢钻孔

在角钢上预先进行钻孔,孔径4mm,钻孔个数根据现场剪力墙长度而定。其两端部必须钻孔,距角钢端部边缘5~7cm,中间间距一般控制在60cm左右。



角钢用钢钉固定

03
根部垫脚

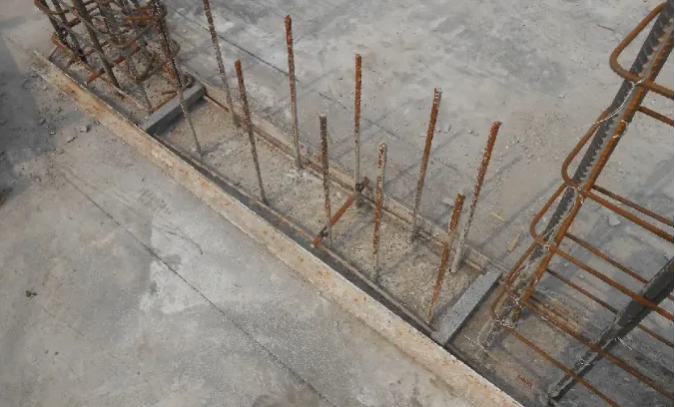

裁剪4cm宽橡塑薄板粘贴于现浇楼面墙柱根部,用于角钢垫脚,尤其适用于楼面根脚局部收面不平整部位。


橡塑薄板用于角钢垫脚

04
角钢体系组合固定

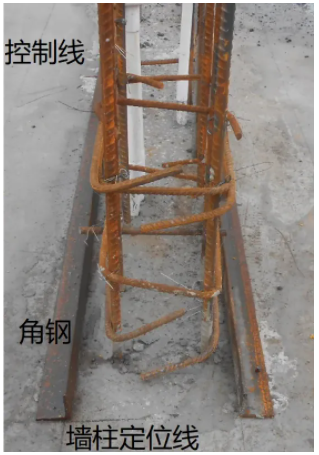

放置角钢,并在角钢上预先钻孔的部位用2.5cm长钢钉与之固定牢靠,角钢放置于墙体定位线内侧:即角钢外侧面距离四周20cm控制线丈量尺寸为20cm整。

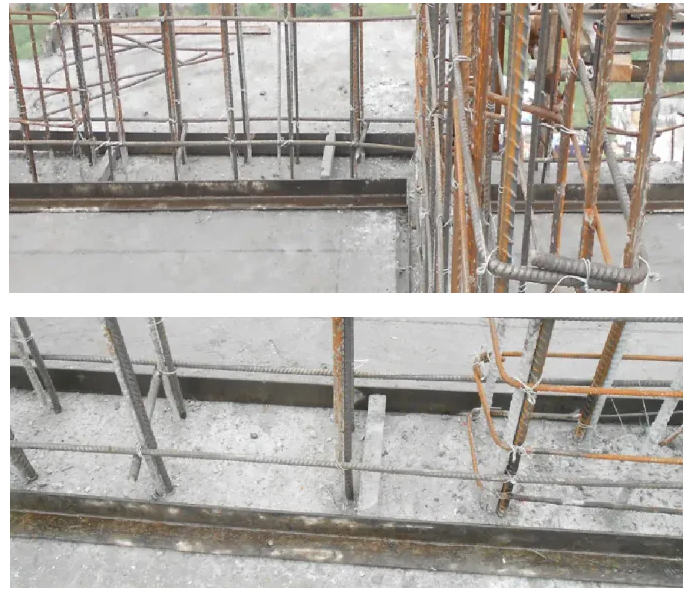

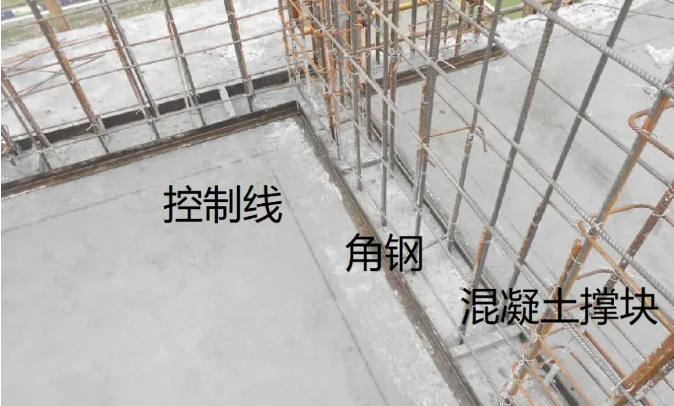

根部三角带区域角钢组合体系现场示例


05
夹档放置混凝土撑块

角钢体系固定完成后,随即在两侧角钢夹档之间放置混凝土撑块,以保证合模加固时,下脚根部受力合理,防止角钢向剪力墙、框柱钢筋部位偏移,以防露筋并保证结构截面尺寸。



06
墙、柱合模加固


墙、柱在合模时,模板下脚内接触面应直接立贴于角钢外侧进行放置并加固即可。

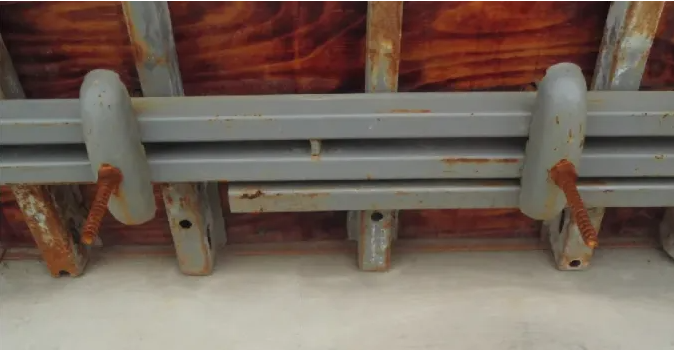

模板立贴于角钢外侧


07
墙、柱拆

当混凝土浇筑完成,具备竖向构件拆模条件后,即可正常拆模。下图是竖向剪力墙拆模后,下脚根部三角带区域现场实景图。


下脚根部角钢尚未移除

08
起钉移除角钢并清理

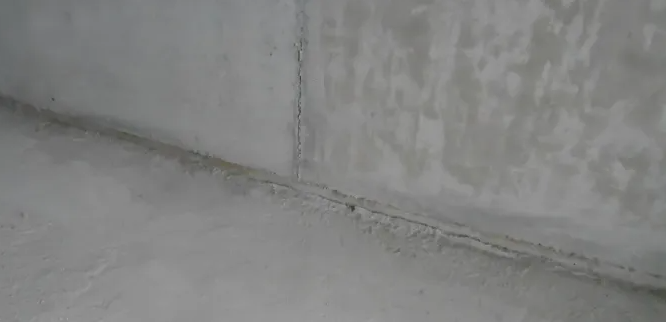

当竖向模板拆除完成。下图是竖向剪力墙拆模并清理后,下脚根部三角带区域现场实景图。


09
角钢脱模剂涂刷

三角带区域下脚根部角钢移除后,及时对角钢涂刷专用脱模剂,便于其持续周转使用。

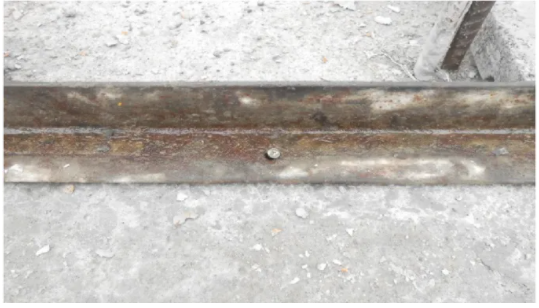

角钢涂刷脱模剂


根部防漏浆实施效果


通过在墙、柱下脚根部三角带区域采用角钢体系,有效杜绝了结构根部漏浆、烂根和变形移位现象等质量通病,减少了返修量,提升结构及观感质量佳;减少下脚根部封口砂浆及修补产生的人工和材料费,实现提质增效的目的。
